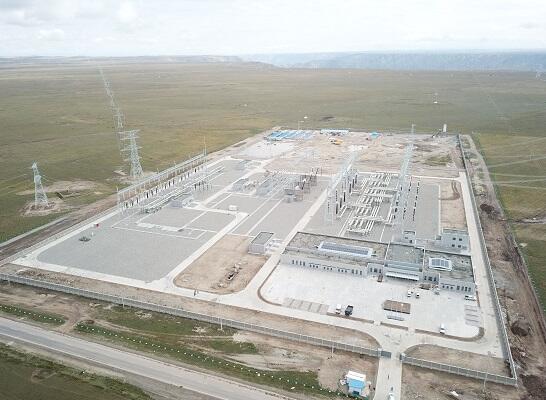

9月29日17時02分,由黃河公司建設的海南州水光風多能互補集成優化示范工程750kV匯集站項目(國網香加變)順利投運。
自9月24日23時40分750kV線路第一次充電開始,到項目正式投入試運行,現場各參建單位和調試人員歷經100多個小時的奮戰,放棄中秋假期與家人團聚的機會,在海拔3200米的工地上不停忙碌,順利完成了該項目的投運工作。投運過程中,黃河公司組織相關建設部門及各參建單位、主要設備廠家等相關人員全程待命,以協調解決投運過程中可能出現的問題。
750kV匯集站項目位于青海省海南州興海縣三塔拉灘上,距興海縣城102公里,占地面積為0.11平方公里。工程自2017年4月15日正式開工建設,投運后移交國網青海省電力公司。本期主要投運1回330kV進線(加唐線)和1回750kV出線(塔加I線),站內投運設備主要有750kV聯絡變3臺(單相變)、800kV GIS共2個完整串、363kV GIS共3個完整串。
750kV匯集站項目目前主要負責班多水電站(360兆瓦)的送出,年底前還將負責切吉東850兆瓦風電電能的送出。該項目的順利投運,將有力推動黃河公司在海南州清潔能源基地的建設,同時將對解決玉樹瑪多地區限電問題提供有力支持。
