巴基斯坦當地時間2018年4月25日上午8時08分,K3機組環吊環承梁、環軌整體吊裝圓滿完成。此次環梁環軌整體吊裝就位是繼K2機組后取得的又一標志性成果,標志著中核五公司在掌握華龍一號核電建造核心技術的道路上邁出了更加堅實的一步。

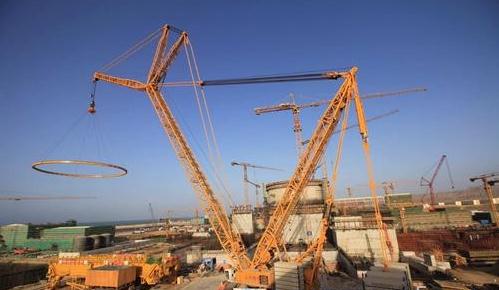

上午6時26分,隨著現場總指揮一聲令下,K3機組環吊環承梁、環軌整體吊裝正式開始。此次采用3000噸吊車吊裝,通過吊車起鉤、變幅、順時針回轉220.1°、帶載行走約18.7米等一系列動作,于8時8分成功就位,整個過程用時約100分鐘,吊裝所有參數均控制在允許范圍之內。
環梁環軌整體尺寸為Φ45000×1000毫米,總重約為132噸。環梁環軌采用整體一次性吊裝就位,這在K2機組上已經得到成功驗證。為確保此次K3機組環梁環軌整體吊裝的萬無一失,吊裝前,項目部多次組織K2機組經驗反饋和先決條件梳理會,全面檢查相關準備情況,嚴格按照方案要求,進行全過程空鉤模擬試驗。并將K2機組成功實施的經驗反饋到K3機組上,最終保證了K3機組環梁環軌整體吊裝成功就位,且該項工作提前原計劃10天完成。
K3機組環吊環承梁、環軌整體成功吊裝就位,為后續環吊安裝施工奠定了堅實的基礎。同時,也為后續華龍機組環梁環軌采用整體吊裝方案積累了更加寶貴的經驗。
